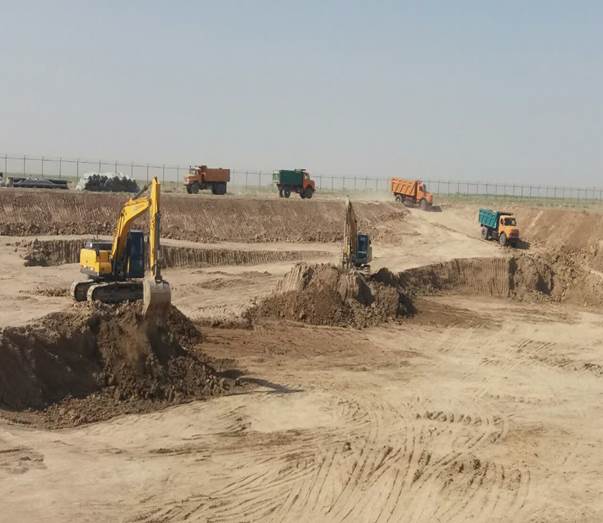

اجرای عملیات خاکبرداری و شیب بندی دیواره های استخر شیرابه جدید با ظرفیت 80.000 متر مکعبی

پیشرفت فیزیکی: 100 درصد

تاریخ بهره برداری:آبان 1402

مبلغ قرارداد: 25 میلیارد ریال

اجرای عملیات خرید ونصب لایه های عایق ژئوممبرین و ژئوتکستایل جهت ایزولاسیون استخر تبخیری نگهداری

شیرابه شماره 4

پیشرفت فیزیکی: 100 درصد

زمان بهره برداری: آذر 1402

مبلغ قرارداد: 25 میلیارد ریال

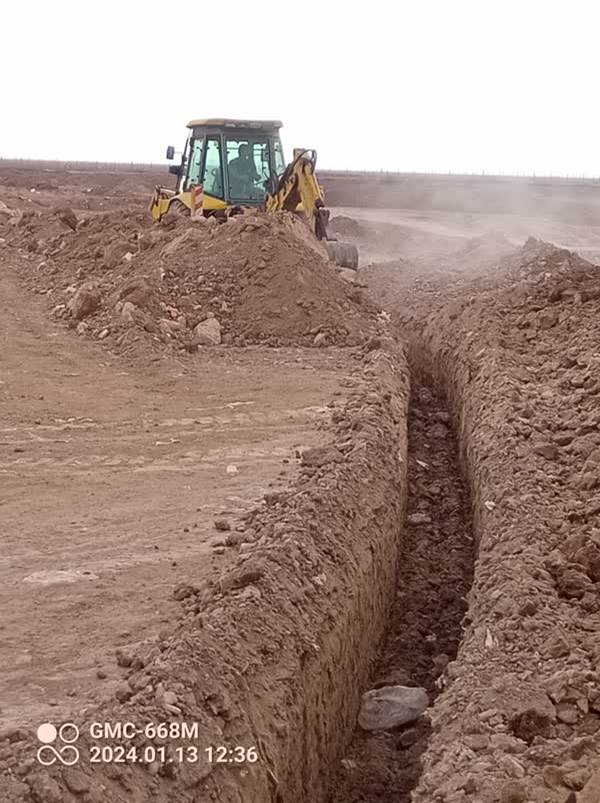

اجرای عملیات حفاری کانال  و لوله گذاری به طول 1/5کیلومتری جهت مسیردهی به جریان شیرابه از سایت تخمیر به استخر تبخیری

پیشرفت فیزیکی: 100 درصد

تاریخ بهره برداری:اسفند 1402

مبلغ قرارداد: 2 میلیارد ریال

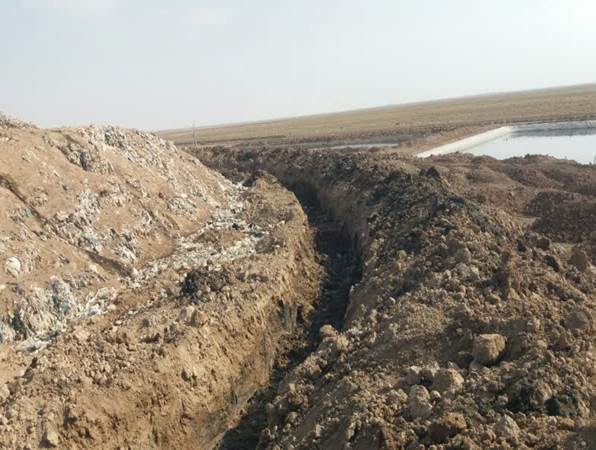

اجرای کانال جمع آوری شیرابه

اجرای کانال جمع آوری شیرابه در ارتفاع 18 متری از تراز سطح زمین بر روی لندفیل بهداشتی جهت مسیر دهی و کنترل سطحی حرکت شیرابه

درصد پیشرفت فیزیکی : 100 درصد

زمان بهره برداری: مهر ماه 1402

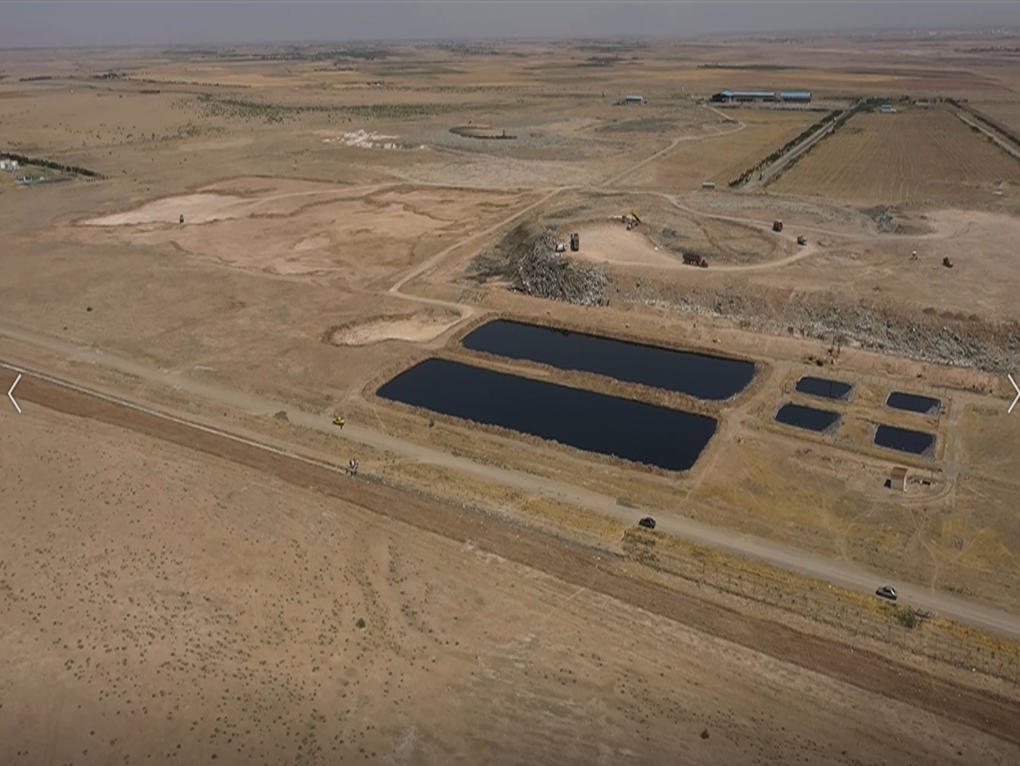

پروژه تصفیه خانه شیرابه سایت پاکسار

 مبلغ قرارداد : 120 میلیارد ریال

درصد پیشرفت فیزیکی:    100

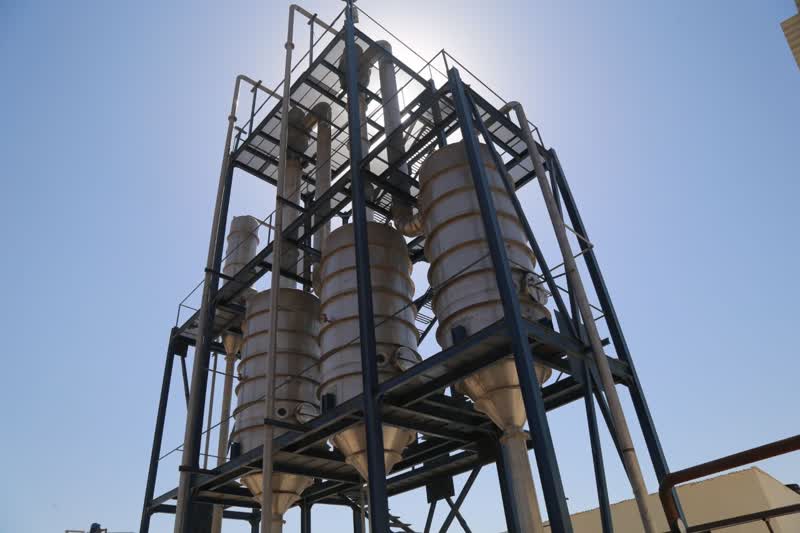

برای نخستین با در کشور به کمک تکنولوژی: falling film evaporation یا جدا کننده های تبخیری تحت خلاء

با هدف:حذف ۹۹٪آلودگی موجود در شیرابه و تبدیل آن به آب قابل استفاده در آبیاری بدون مصرف

مواد شیمیایی در فرایند تصفیه اقدام به تصفیه شیرابه مجتمع پاکسار نموده است در این تکنولوژی

روزانه 15 متر مکعب شیرابه تصفیه می گردد که قابلیت ارتقا نیز خواهد داشت جداسازی

آلاینده ها در سیستم های خاص به صورت کیک لجن بوده و برگشت کیک به لندفیل جهت دفن

بهداشتی انجام خواهد شد .

مزیت :تبدیل تهدید شیرابه به فرصت و جلوگیری از آلودگی منابع آب زیر زمینی

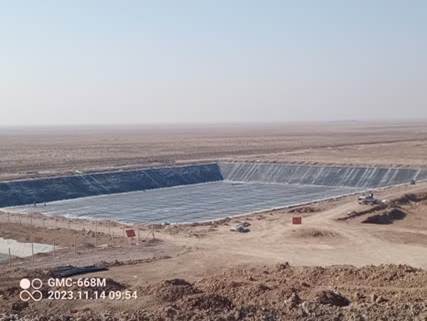

ساخت و بهره برداری استخر تبخیری شیرابه شماره 4

درصد پیشرفت فیزیکی :   100

$ مبلغ قرارداد : 60میلیارد ریال

استخر تبخیری جدید با هدف نگهداری شیرابه و جلوگیری از پراکندگی آن در محیط و همچنین تبخیر آن در

ماه های گرم سال طراحی و اجرا گردید این استخر با ظرفیت نگهداری ۸۰ هزار متر مکعب و ابعاد

m 120  در  m112 با عمق 6متر بوده و که با هزینه بالغ بر۶ میلیارد تومان اجرا گردید،

با اجرای این پروژه شیرابه حاصل از لندفیل فعلی و لندفیل آتی در این استخر نگهداری خواهد شد

تا توسط  تصفیه خانه  شیرآبه تصفیه گردد . نوع لایه‌های به کارگیری شده در این استخر مطابق

استانداردهای روز دنیا و به ترتیب شامل یک لایه CCL  و لایه ژئو تکستایل300 گرمی و یک لایه

ژئو ممبرین پلی اتیلنی  HDPE به ضخامت 1.5 میلیمتر  و عرض 7 متر   بوده و دارای  استانداردهای

  ملی به شماره 15582 و  یا استاندارد بین المللی  GM13 معتبر می باشد و نفوذ پذیری آن در

حد صفر می باشد .

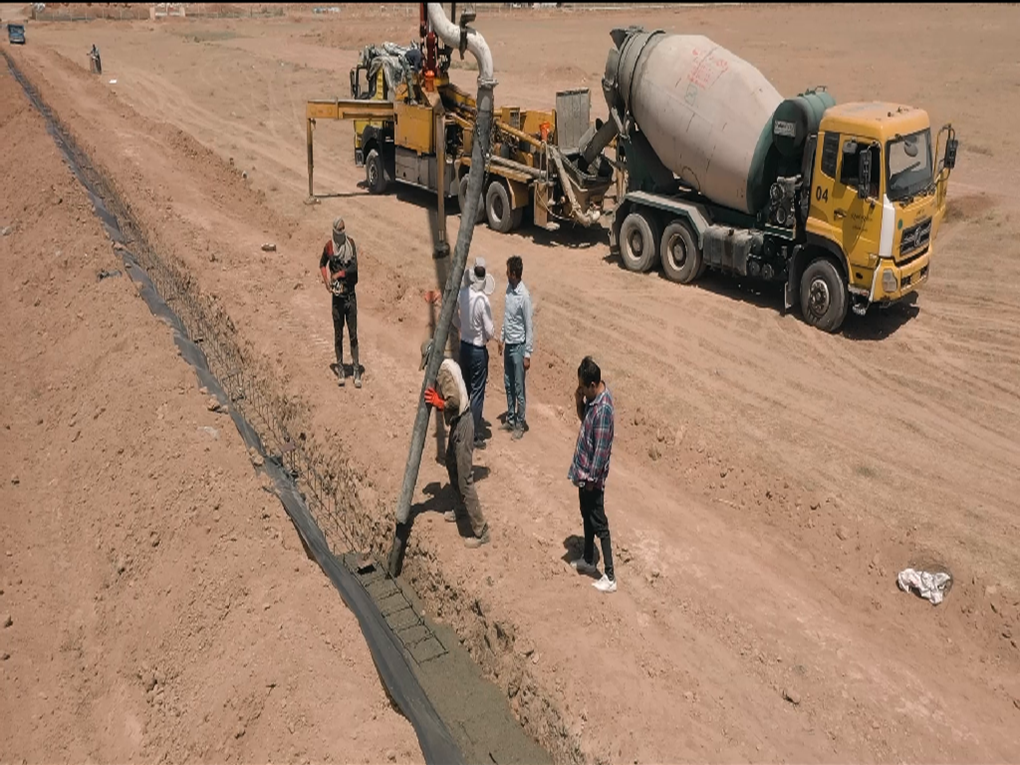

اجرای عملیات فنس کشی اضلاع غرب ، جنوب و شرق حریم مجتمع دفع پاکسار

درصد پیشرفت فیزیکی :     100

 مبلغ قرارداد : 45 میلیارد ریال

اجرای عملیات فنس کشی به متراژ 700 متردر ضلع جنوبی 1000 متر درضلع غربی و 105 متر درضلع

شرقی مجتمع ، مجموعا به متراژ 1805 متر طول با ارتفاع 3   متر و فونداسیون بتن مسلح  اجرا

و بهره برداری گردیده است.

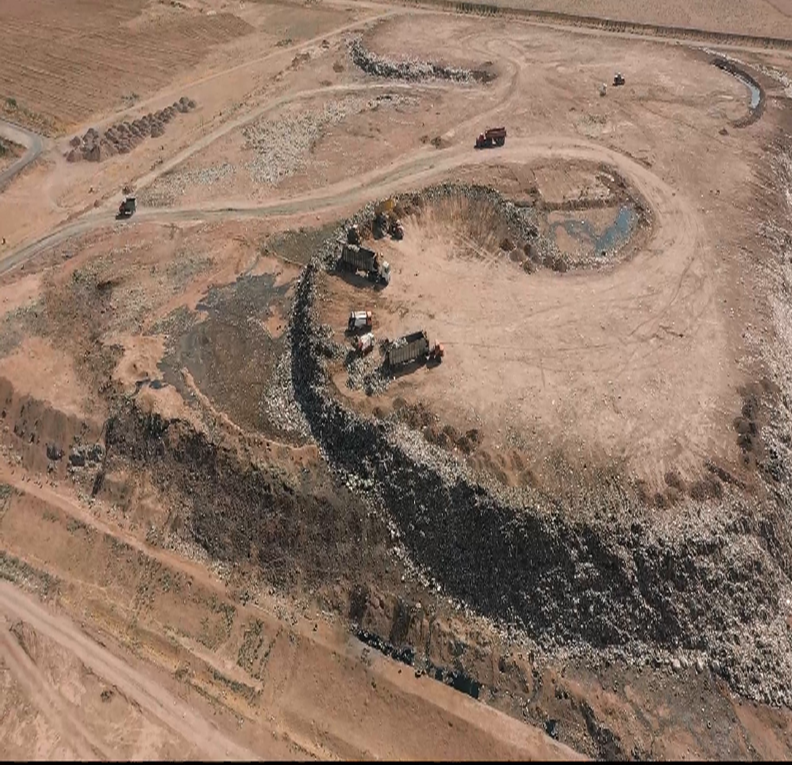

اجرای رینگ سراسری ، دور تا دور لندفیل

جهت جلوگیری از پخش و ریزش شیرابه و زباله به بیرون از حریم لندفیل ، رینگی با ضخامت 6 متر

و به ارتفاع 2 متر ، در تراز سطح زمین و دور تا دور لندفیل خاکریزی گردیده است که خاک مورد نظر

از محل خاکبرداری حفر استخر تبخیری شیرابه و لندفیل جدید تامین گردیده است .
